2011. április 30., szombat

Elkezdtük az emeleti falazást

A héten megérkeztek az emeletre való falazóelemek, jövő héten kezdődhet a falazás. Addig is, előkészületként, ismét leszabtam az első két sor elemeit, hogy a kőműves csapatnak ne a habokkal, hanem a vasakkal és a betonnal kelljen megküzdenie.










Persze, az idő is elromlott hétvégére, de azért elkezdtem az első sort szárazon kirakni, hogy lássam, jó helyre kerültek-e a múlt szerdán áthelyezett U-vasak. Egyelőre, úgy nézem, jó a helyzet. Vasárnap a koszorúelemek 5cm-es magasítását kell pár méteren 2cm-re vágnom, hogy lehessen folytatni ott a falazást. Remélem, nem mossa el az eső a munkát úgy, mint ma délután.


2011. április 28., csütörtök

Új szoknyatető terv

Az ünnepek alatt megrajzoltuk a szoknyatető (egyelőre) végleges tervét. Kiszámoltuk a szükséges gerenda-keresztmetszeteket, illetve megszerkesztettük, hogyan biztosítjuk a "lebegő" talpszelemen helyzetét.

Az alsó képeken az látszik, ahogyan a szükséges gerenda-méreteket az Axis VM programmal kiszámoltuk. Persze, a lehajlás nem akkora, mint a képeken (ott szándékosan eltúlozva ábrázolják), a 6m-es fesztávon 20mm körül van.
A program a faanyag típusa, méretei, a rá eső terhek (őnsúly, héjazat, meteorológiai) alapján kiszámolja a behajlást, illetve az oszlopok kihajlását. Ha többet hajlik be, mint a letámasztások közötti távolság 1/250 része, akkor változtatni kell (nagyobb keresztmetszet, több alátámasztás, stb). Ezekkel kell játszadozni. A programból lehet időkorlátos, de teljes funkcionalitású próbaverziót kérni, amivel ilyen kis feladatok szépen elvégezhetőek.







2011. április 21., csütörtök

Földszinti födém betonozása

10:00
A mai nap sem telik izgalom nélkül. Fél kilenckor elment a villany, a tűvibrátor leáll. Mint kiderült, tervezett áramszünet van egész van. Persze, az egész utcában senki nem tudott róla, de Szerintük kiértesítettek mindenkit. Ez van. Rohanás a kölcsönzőbe agregátorért, közben a brigád kényszerpihenőt tart.
A másik izgalom, hogy elég lesz-e a rendelt 31m3 beton, mert a ha több kell, 1-2 m3-ért nem biztos, hogy kiküldik újra a mixerkocsit. Persze, ez csak akkor derül ki, ha már kifogyott, és látjuk, mennyi kell még.













12:30
Végül beindultak a dolgok. Sajnos úgy jött ki az anyagmennyiség, hogy utoljára egy 1,5m3 betont kellett rendelni, amire egy órát várni kellett. De végül elkészült (persze, villany még mindig nincs), és szép lett. A tüskéket nem mindenhol tudták a fiúk már kiegyenesíteni, de majd egyenesbe hozzuk a falazás előtt.

Most már csak a napi két betonlocsolás van hátra.






2011. április 20., szerda

Kész a teljes vasalás

Ma elkészült a teljes vasalás. Nemcsak a hiányzó felső vasak (ezek már tegnap bekerültek), de az emeleti Isoteq fal induló tüskéi is (azok a bizonyos pillérszerű vasalatok). Valamint betettük a szoknyatető szelemen-csavarjait is. Azért nem ment olyan könnyen, ahogy hangzik.

Sajnos a megbízható vállalkozóm alvállakozóként működő vas-szerelők teljesen elszúrták a majdani emeleti falakat bekötő U-vasak elhelyezését (némelyiküket 15-20 centivel is sikerült arrébb tenniük). Miután ezzel reggel szembesültem, hirtelen mára szabadságot kellett kivennem, hogy egész nap a tetőn méregethessem a vasakat és tegyek mindent a helyére. Reggel megtaláltuk azokat a vasakat is, amiket a vas-szerelő csapat nem tett be, de nem akartak lebukni, hát eldugták azokat. Mivel elég izmos, jellegzetes példányok voltak (12-es átmérőjű, formára hajlított fő vasak), kis méregetés után megtaláltam a terven a helyüket és betettük őket a kőművesek segítségével. Megegyeztünk abban, hogy nem ez az alvállakozó fogja a következő födémünket szerelni.

Szerencsére a pótlás még a Műszaki Ellenőr kiérkezése előtt megtörtént, ezért őt nem kellett sokkolni a kimaradt vasak látványával.

Ismét csak azt tudom javasolni sorstársaimnak, hogy tanulják meg olvasni a terveket, járjanak a dolgok után és ellenőrizzék maguk is, hogy azok, akik elvileg értenek hozzá, mert ebből élnek, elég precíz munkát végeznek-e. Ugyan biztos nem dőlt volna össze a ház a hiányzó mindössze négy, de elég vastag vas miatt, de például az emeleti falazásnál a függőleges vasak utólagos befúrogatása már nagyon rosszul esett volna. Épp elég volt a földszintnél ezt végigcsinálni.











2011. április 17., vasárnap

Áttörések elhelyezése



A födémen átmenő majdani csövek (turbókémény, vízvezetékek) számára előre ki kell hagyni a helyet, hogy ne kelljen utólag pl 10cm átmérőjű lyukakat vésni a 22cm betonba.
Megpróbálkozom papírhengeres megoldással. Ezeket egy barkácsáruházból kértem, valószínűleg szőnyeg volt rajtuk.




Feldaraboltuk 22cm-es méretekre. Kicsit félek tőle, hogy eláznak a betontól, lehet, hogy PUR habot töltök majd bele, hogy nehogy a betonozáskor az átvizesedett csövek összeroppanjanak.













És ilyen lett szerdán, feltöltve PUR habbal:

2011. április 16., szombat

Villanyszerelés a födémben

Miután a vasszerelők elvégezték mai munkájukat (alsó valasás tovább szerelése), elkezdtem betenni a kábaleket és szerelődobozokat a födémbe, a pár nappal ezelőtti bejegyzésben leírt terv alapján.

Mivel sok rémtörténetet olvastam a monolit födémbe tett lépésálló gégecső eldugulásáról/beroppanásáról (amiket később betonvéséssel kellett feltárni, hogy vezetékezni lehessen), úgy döntöttünk, olyan gégecsöveket teszünk be, amikbe előre be vannak húzva a vezetékek. Ráadásul, ezekben az előfűzött gégecsövekben még van egy damil-szerű behúzószál is, amivel esetleg újabb vezetékekkel lehet a bővíteni kábelt. Ezekben most a behúzószálon felül 4 x 1,5mm2 rézvezeték van (2 fázis - ha több lámpa vagy egy lámpán belül több áramkör lesz, nulla, föld).

Íme tehát az elmélet (terv) és a gyakorlat(megvalósulás):

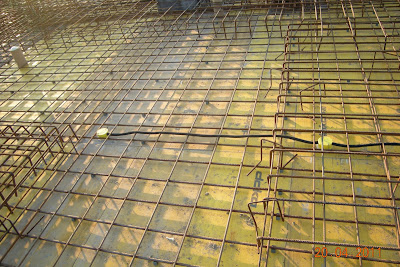

Az előfűzött kábelt a fal szélénél levezettem az Isoteq fal belső 5cm rétegében, ezek majd a lenti helyiségek tetején futó gerinc-vezetékekbe fognak csatlakozni.


2011. április 15., péntek

Készül az alsó vasalás


Reggel még üres volt a födém, mielőtt munkába menet lefényképeztem. Estére felkerültek a koszorúk és az alsó vasalás egy része.

A felső rajz mutatja, milyen lesz a végleges alsó vasalás.



Födémzsaluzat


2011. április 14., csütörtök

Vezetékek, áttörések a födémben






Miután sikerült megállapodnunk a mennyezeti lámpák helyében, elkészítettem a födémbe építendő szerelődobozok összekötési tervét.





Ezek után még a majdani szellőzőrendszer csöveihez az áttöréseket és az egyéb (víz, fűtés) csövek helyét is ki kellett találni.







Végül megszületett az a terv, amin már minden vezetékezés és áttörés szerepel. A kábelek előfűzött gégecsövesek, azaz rögtön a vezeték is benne van, nem kell majd utólag azokat behúzni.




A Sketchup program "Layout" segédjével lehet a 3D modellből 2D rajzokat készíteni. Ezeket a rajzokat kell majd használni a hétvégén, amikor a vezetékezést és az áttöréseket elhelyezzük. Itt a távolságokat már a födém zsaluzatának jellegzetes pontjaihoz képest adtam meg, hogy könnyű legyen a dobozok/csövek helyét kimérni.

2011. április 11., hétfő

Födém zsaluzása

Rövid pihenő után ma elkezdődött a födém zsaluzása. Ha minden sikerül, a hét második felében elkészül a vas szerelés, és a jövő hét elején jöhet a beton.
Közben kitaláltuk a plafonon levő lámpák helyét, mert ezeknek a kábeleit előre be kell tenni a födém betonjába.



2011. április 2., szombat

Jöhet a födém

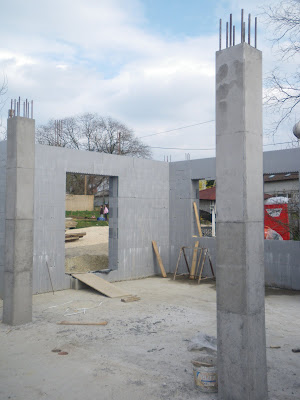

Tegnap lebontották és visszavittem a pillérzsalukat, és valóban, a második pillér is olyan szép lett, mint az első. Most még várni kell a vasakra egy hetet, ezért a jövő hét kimarad, utána héten indul a zsaluzás, vas szerelés.

(A képek sajnos torzítanak. Ugyan ezek már a "Fisheye"-korrigáltak, de még mindig "görbének" látszanak a valóságban egyenes pillérek és falak)
